CONSTRUCTION PROGRESS OF SUTT 150 KV TANJUNG REDEB – TALISAYAN

Kali ini kita akan membahas salah satu project Transmission Line (TL) yang sedang dikerjakan oleh PT Rekadaya Elektrika (RE). Project yang dipercayakan oleh PT PLN (Persero) UIP Kalimantan Bagian Timur ini terbentang sepanjang 72 KMR dengan total tower sebanyak 195 titik tower yang menghubungkan Gardu Induk (GI) Tanjung Redeb dan Talisayan. Pembangunan SUTT 150 kV Tanjung Redeb – Talisayan ini bertujuan untuk menopang keamanan dan kehandalan sistem kelistrikan pulau Kalimantan melalui interkoneksi antar sistem kelistrikan Kalimantan utara dan Kalimantan timur.
Adapun yang menjadi scope pekerjaan Rekadaya Elektrika dalam project ini meliputi pembangunan pondasi, pengaman material tower,
pengadaan material konduktor, pekerjaan erection tower, penarikan kabel dan comissioning.
- SUTT 150 kV GI Tanjung Redeb – GI Talisayan Section 2
Progres pekerjaan per week 3 Juli 2023: 17,99%
Panjang Jalur Transmisi: 35,96 KMR (70,54 KMS)
Jumlah Titik Tower: 96 Tower (T.100 – T.196). Saat ini 68 titik lahan telah bebas dan telah dibangun sebanyak 56 pondasi tower dengan target selesai seluruhnya di bulan September 2023.

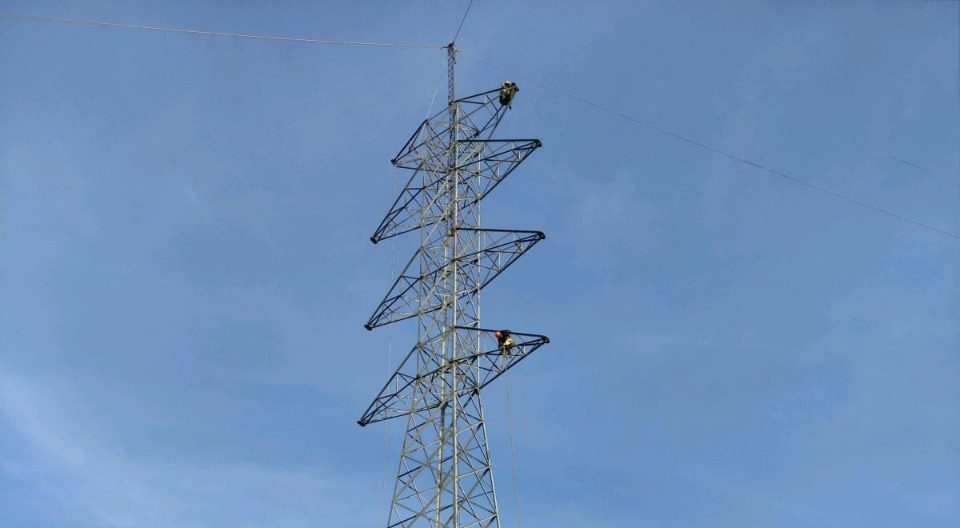

Pekerjaan ongoing: pembangunan pondasi, pengecoran pad dan chimney. Sedangkan pekerjaan erection tower direncanakan akan dimulai pada
TW 3 2023.
- SUTT 150 kV GI Tanjung Redeb – GI Talisayan Section 3
Progres pekerjaan per week 3 Juli 2023: 16,13%
Panjang Jalur Transmisi: 36,04 KMR (72,08 KMS)
Jumlah Titik Tower: 99 Tower (T.196 – T.294). Saat ini 75 titik lahan telah bebas dan telah dibangun sebanyak 60 pondasi tower.
Pekerjaan ongoing: pendampingan pembebasan lahan, pembangunan pondasi, pengecoran pad dan chimney. Sedangkan pekerjaan erection tower direncanakan akan dimulai pada TW 3 2023.
