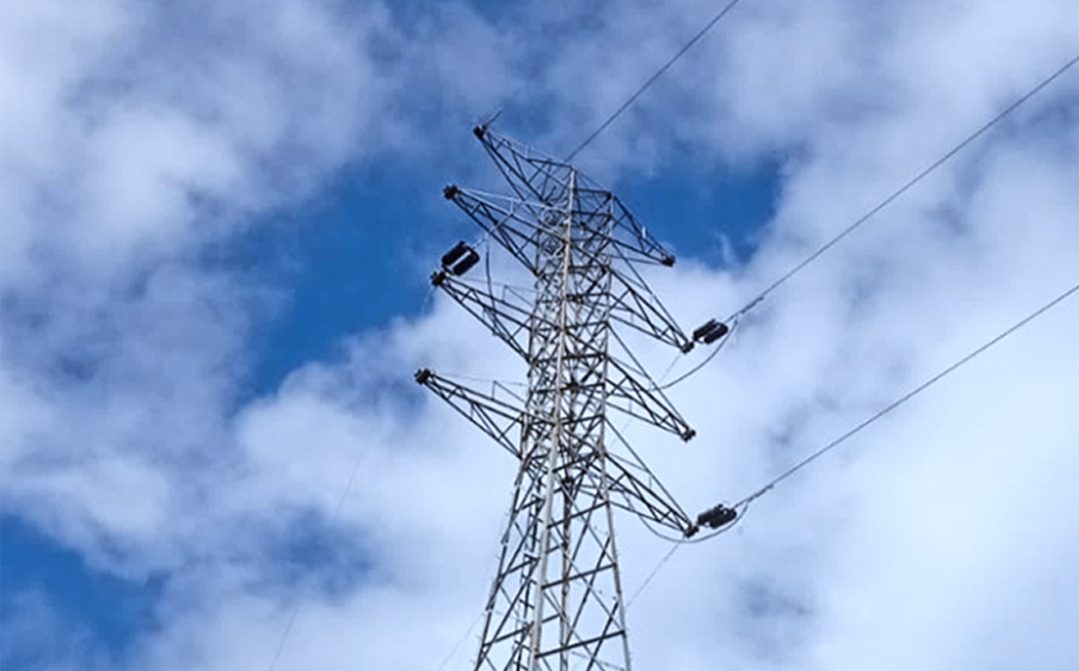

REKADAYA ELEKTRIKA RAMPUNGKAN PEMBANGUNAN TOWER CROSSING 20 KV DI PULAU WAKAI-TOGEAN

Sejalan dengan semangat Pemerintah untuk menyediakan terang di setiap pelosok Negeri, kali ini PT Rekadaya Elektrika kembali dipercayakan untuk mengerjakan project Transmission Line yang menghubungkan 2 titik yaitu Wakai yang berlokasi di Pulau Batudaka dan Togean di Pulau Togean. Kedua pulau ini terletak di Kabupaten Tojo Una-Una, Provinsi Sulawesi Tengah.
Project tower crossing 20 kV Wakai â Togean milik PT PLN (Persero) Unit Induk Wilayah Sulawesi Utara Tengah dan Gorontalo (PLN UIW SULUTTENGGO) ini bertujuan untuk Penyaluran Listrik untuk menerangi wilayah dan mensejahterakan masyarakat yang ada dipulau Wakai.
Sampai dengan bulan awal bulan September 2023, progress pengerjaan di lapangan telah mencapai 100%, dimana saat ini tim project di lapangan sudah melaksanakan Energized dan pengujian Laik Bertegangan dalam rangka pengujian sistem untuk mendapatkan Sertifikat Laik Operasi (SLO) pada tanggal 22 Juni 2023.
Adapun Scope RE dalam Pembangunan Tower Crossing 20 kV Wakai-Togean, adalah:
KETERANGAN |
STATUS |
Pembangunan Tower Wakai |
100% |
Pembangunan Tower Togean |
100% |
ENGINEERING |
|
·
Desain Tower ·
Desain Pondasi ·
Desain Dinding Penahan Tanah |
100% |
PENGADAAN |
|
Sipil dan elektromekanikal |
100% |
KONSTRUKSI |
|
·
Pondasi ·
Instalasi Tower ·
Stringing & Shagging |
100% |
TEST & RLM |
|
Pengujian & Komisioning |
100% |
Rekomendasi Laik Bertegangan (oleh Pusertif) |
100% |
